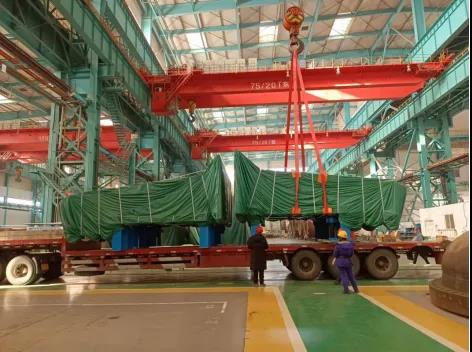

12月20日,,,,尊龙凯时集团重装公司生产制造的中核华龙一号项目漳州1号机组PCS热交流器前6台乐成发运,,,,漳州1号2号机组PCS热交流器共计24台,,,,妄想今年度发运完成1号机组的12台。。。。。。。
中国核电工程有限公司与我司于2019年10月17日签署了福建漳州核电厂1、2号机组PCS汽水疏散器及PCS热交流器装备供货条约,,,,要求漳州1号机组PCS热交流器于2022年7月22日交货。。。。。。。今年3月我司收到紧迫通知,,,,需提前交货且交货期大幅缩短。。。。。。。本着“保市场、保交货、保质量”的原则,,,,依托“党建载体活动”,,,,公司从项目治理、原质料采购、生产制造等多方面接纳步伐包管交货。。。。。。。
项目治理包管
现场协调会、项目例会、重点项目高层会等多层级、全方位的聚会机制。。。。。。。2021年3月9日至今,,,,市场项目部组织专项聚会12次,,,,快速解决项目执行中泛起的问题;;;制订专项跟踪妄想,,,,对原质料、焊材、制品件等逐一落实。。。。。。。并通过聚会协调中核工程公司审批文件缩短回复周期。。。。。。。
原质料采购包管
部分原质料供货进度包管步伐。。。。。。。要求分供方联箱封头专项进度妄想并接纳赶工步伐,,,,安排专人催促采购进度;;;同时要求分供方紧固件加速进度,,,,由公司向导带队到该供方举行催促采购进度。。。。。。。
生产制造包管
部分主管向导挂帅,,,,从妄想准备、工艺计划优化、职员配备等多方面入手,,,,以K项目PCS制造履历为基础,,,,从提高单件制造的精度来包管装配尺寸;;;从提高焊工对同类焊缝焊接的熟练水平及成型质量来提高制造效率;;;从完善操作纪录标准化模版等多种步伐推进制造的顺畅性;;;通过制订焊缝及格夸奖标准来增进探伤及格率。。。。。。。最终抵达主要承压焊缝96条纵缝、96条环缝经RT检测100%及格;;;3168条管端焊焊缝经PT、氦检漏检测无一走漏的目的,,,,过硬的质量为提前交货垫定了坚实的基础。。。。。。。
